Dependências de ordens de trabalho¶
Ao fabricar determinados produtos, é possível que operações específicas precisem ser concluídas antes que outras possam começar. Para garantir que as operações sejam executadas na ordem correta, o Odoo Fabricação apresenta uma configuração de dependências de ordem de trabalho. A ativação dessa configuração permite que as operações em uma lista de materiais (LM) sejam bloqueadas por outras operações que devem ocorrer primeiro.
Configuração¶
A configuração dependências de ordem de trabalho não está ativada por padrão. Para ativá-la, comece navegando até . Em seguida, ative a configuração Ordens de trabalho, se ela ainda não estiver ativa.
Depois de ativar a configuração Ordens de trabalho, a configuração Dependências de ordens de trabalho aparece abaixo dela. Ative a configuração Dependências de ordens de trabalho e, em seguida, clique em Salvar para confirmar as alterações.
Adicionar dependências à LM¶
Work order dependencies are configured on a product’s BoM. To do so, navigate to , then select a BoM, or create a new one by clicking New.
Saiba mais
For a complete guide on how to properly configure a new BoM, see the documentation on creating a bill of materials.

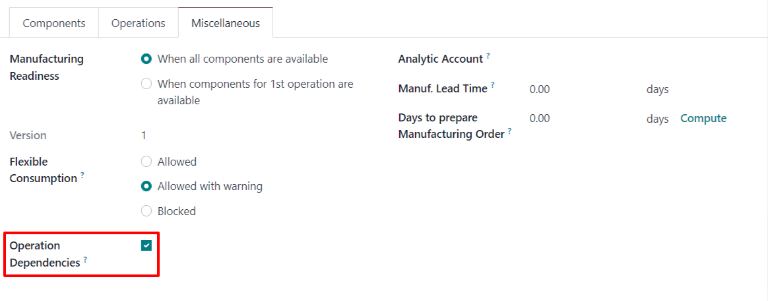

On the BoM, click on the Miscellaneous tab, then enable the Operation Dependencies checkbox. This makes a new Blocked By option available in the settings of the Operations tab.
Em seguida, clique na aba Operações. No canto superior direito da aba, clique no botão de definições da aba e, em seguida, marque a caixa de seleção Bloqueado por. Isso faz com que um campo com este rotulo apareça para cada operação na aba Operações.

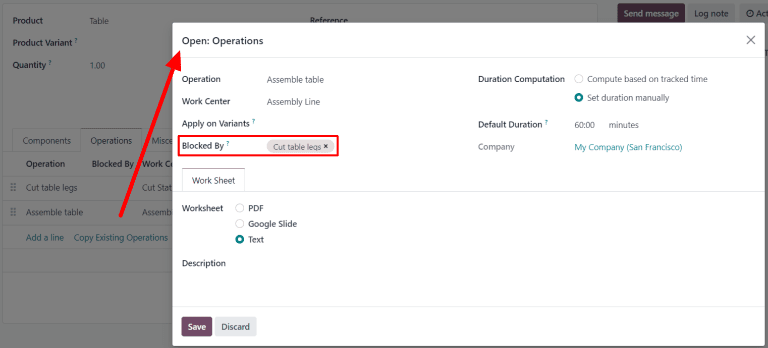

Na linha da operação que deve ser bloqueada por outra operação, clique no campo Bloqueado por e uma janela pop-up Abrir: Operações” será exibida. No campo suspenso :guilabel:`Bloqueado por da janela pop-up, selecione a operação de bloqueio que deve ser concluída antes da operação que está bloqueada.
Finally, save the BoM by clicking Save.
Planejar ordens de trabalho usando dependências¶
Once work order dependencies have been configured on a BoM, Odoo Manufacturing is able to plan when work orders are scheduled, based on their dependencies. To plan the work orders for a manufacturing order, begin by navigating to .
Next, select a manufacturing order for a product with work order dependencies set on its BoM, or create a new manufacturing order by clicking New. If a new manufacturing order is created, select a BoM configured with work order dependencies from the Bill of Material drop-down field, then click Confirm.

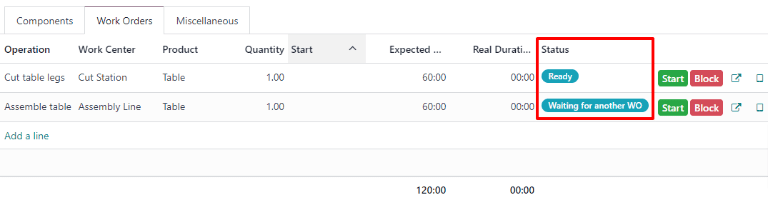

Depois de confirmar a ordem de produção, selecione a aba Ordens de trabalho para visualizar as ordens de trabalho necessárias para concluí-la. Todas as ordens de trabalho que não estiverem bloqueadas por outra ordem de trabalho exibem um marcador Pronto na seção Status.
Em vez disso, as ordens de trabalho bloqueadas por uma ou mais ordens de trabalho exibem o marcador Aguardando por outra OT. Quando as ordens de trabalho bloqueadas forem concluídas, o marcador será atualizado para Pronto.

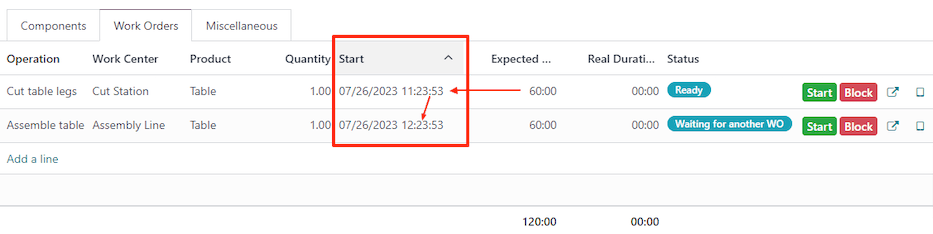

Para programar as ordens de trabalho da ordem de produção, clique no botão Planejar na parte superior da página. Depois disso, o campo Data de início agendada de cada ordem de trabalho na aba Ordens de trabalho será preenchido automaticamente com a data e a hora de início programadas. Uma ordem de trabalho bloqueada é agendada no final do período de tempo especificado no campo Duração prevista da ordem de trabalho que a precede.
Exemplo
Uma ordem de produção é criada para o Produto A. A ordem de produção tem duas operações: Cortar e Montar. Cada operação tem uma duração prevista de 60 minutos, e a operação de montagem é bloqueada pela operação de corte.
O botão Planejar da ordem de produção é clicado às 13h30 e a operação de corte está programada para começar imediatamente. Como a operação de corte tem uma duração prevista de 60 minutos, a operação de montagem está programada para começar às 14h30.
Planejamento por centro de trabalho¶
Para ver uma representação visual de como as ordens de trabalho são planejadas, navegue até a página Planejamento de ordens de trabalho acessando . Essa página mostra uma linha do tempo de todas as ordens de trabalho programadas para cada operação.
Se uma ordem de trabalho for bloqueada pela conclusão de outra, a ordem de trabalho bloqueada será mostrada como programada para iniciar após a ordem de trabalho que a está bloqueando. Além disso, uma seta conecta as duas ordens de trabalho, levando da operação de bloqueio para a operação bloqueada.
